一笔90亿人民币的超级大合同,电站建好发电多年,钱却十多年要不回来。
印度方不但赖账不还,还反手索赔26亿!
这操作让人目瞪口呆。
最终国际仲裁把对方全部诉求驳回,上海电气完胜!
这背后的故事,比你想象的复杂得多。
01
2008年,全球基础设施建设正值高峰期。

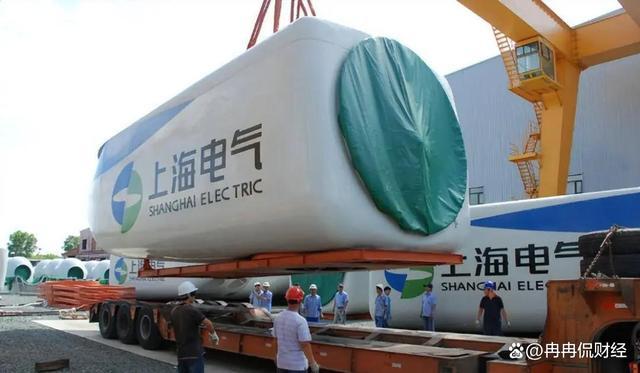

那一年,上海电气与印度Reliance UK签下一份分量极重的合同,为印度莎圣超大型超临界燃煤电站提供全套核心设备。
这个电站体量有多大?

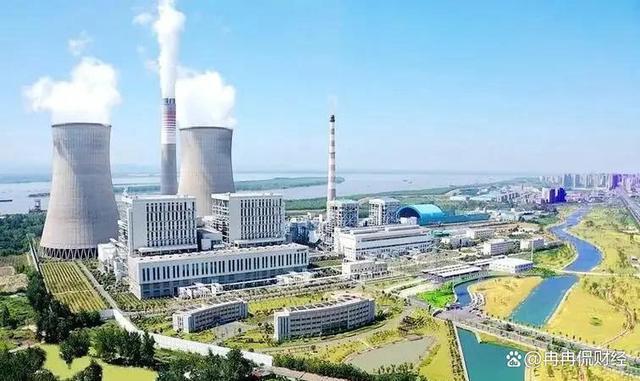

6台660兆瓦超临界机组,总装机规模接近4000兆瓦。作为对比,北京全市高峰期日均用电负荷大约在2000万千瓦左右,这一个电站的装机规模就相当于同量级的供电支撑。
合同总金额高达13.11亿美元,按当下汇率折算接近90亿元人民币。
这种体量,对任何一家装备制造企业来说,都是难得一遇的王牌订单。
那个年代,中国装备制造业正在全球市场高速扩张。火电机组、水电设备、输变电系统,大量中国企业带着成本和技术优势走向海外。
印度是全球第三大电力消费国,人口庞大、用电需求增速惊人。彼时印度正大力推进电力基础设施建设,每年新增装机需求以万兆瓦计。
双方在这个背景下一拍即合,莎圣电站成为中印能源合作史上体量最大的项目之一。
这是一段看起来充满希望的合作开端。
02
然而,从后来的结果看,这个开端埋下了长达十多年的纠纷。
电站最终顺利建成,正式投入商业运营。
设备交付没有问题,工程质量过硬,电站已经稳定发电多年,客观上证明了上海电气履行了合同义务。
但设备款的结算,却出现了严重拖欠。
一家中国企业,拿下了将近90亿元的超级大单,扎扎实实完成了设备交付,结果钱就是要不回来。
这种状况持续了整整十多年。
国际工程领域有句行话:最难的不是建设,而是回款。
大型跨境项目往往付款周期极长。一旦业主方资金出现问题,或者刻意拖延,供应商追款的代价往往极高。
从印度当地司法环境来看,外资企业通过本地法院追讨欠款,程序复杂、周期漫长,胜诉也未必能有效执行。
这是无数中国企业在海外项目上踩过的同一个坑。
03
忍无可忍之后,上海电气决定正面应对。
2019年底,公司正式向新加坡国际仲裁中心提起仲裁,依据担保函要求担保方支付至少1.35亿美元的设备款及相关费用。
本以为这是一场直接明了的追债程序。
结果对方给了一个出人意料的回应。
2021年底,Reliance UK不但没有认账,反而主动向上海电气提出反诉。
索赔金额高达3.89亿美元,折合人民币超过26亿元。
除此之外,还要求上海电气额外提供约1.2亿美元的履约保函。
这是国际商业纠纷中并不罕见的一种策略。
以攻代守,通过天价反诉制造对方的法律压力和舆论压力,同时拖延正面偿债的时间。如果反诉成立,上海电气不但追不回欠款,反而要背上沉重的赔偿负担。
对于一家A股上市公司来说,这种不确定性会直接影响市场预期和股价表现。
这场仲裁,从追债变成了自保。
04
2026年7月2日晚,这场持续多年的法律战终于迎来转折。
新加坡国际仲裁中心作出最终裁决,Reliance UK提出的全部约3.89亿美元索赔请求,被彻底驳回。
更关键的是,裁决明确规定,对方不得以相同或类似理由,再次对上海电气提起诉讼。
从法律层面看,这意味着这场反诉的威胁已经彻底终结。
悬在上海电气头上长达数年、超过26亿元人民币的法律风险,正式解除。
这场胜诉的深层意义在于,国际仲裁机构用最终裁决证明了,上海电气在整个合同履行过程中没有违约,对方提出的全部指控都站不住脚。
对于一家走向全球的中国装备企业来说,这是最有力的一张信誉背书。
但还有一点必须说清楚。
这次胜诉,是针对对方反诉的防御性胜利。而上海电气此前主动发起、要求追回约1.35亿美元货款的那场仲裁,目前仍处于推进和执行阶段,尚未完成现金回收。
赢了官司,不等于钱已经到手。
国际工程领域的现实是,即便最终胜诉,执行阶段往往同样漫长,涉及对方资产所在地、可执行资产规模以及各国法律互认程序等复杂因素。
这一关,还在过。
05
这起案件不是孤立的偶发事件。
它折射出中国企业出海过程中,反复出现的一类系统性风险。
过去十多年,中国对外承包工程业务规模持续扩张。仅2024年一年,中国企业对外承包工程完成营业额就超过1600亿美元,在建和新签项目遍布全球140多个国家和地区。
体量越大,风险越复杂。
第一个坑,是政治风险。
大型基础设施项目往往建设周期长达五到十年。在此期间,东道国可能经历政府更迭、财政危机或政策逆转。合同环境随之大变,之前谈好的条件可能瞬间落空。
第二个坑,是融资和汇率风险。
跨境大项目通常以美元结算和融资。2022年以来全球利率大幅攀升,大量新兴市场国家融资成本急剧增加,业主资金压力传导到设备商头上,回款风险随之上升。
第三个坑,是法律体系差异。
如果合同约定在东道国本地法院解决纠纷,中国企业在语言、法律体系和司法环境上几乎毫无优势。这正是为什么越来越多国际大单会把仲裁地点约定在新加坡或伦敦这类中立地区。
第四个坑,也是最直接的,是信用风险。
大量海外项目采用EPC总承包模式。设备商并不直接面对最终业主,而是通过总承包商收款。一旦总承包商自身资金链断裂,设备商往往是第一个被牺牲的。
这四个坑,上海电气这次全踩了。
06
那么,走出去的中国企业,究竟该如何应对?
上海电气这起案件本身,给出了几条可以参考的答案。
第一,仲裁地点的选择至关重要。
此次案件选择新加坡国际仲裁中心,而非印度本地法院,本身就是一个关键决策。新加坡国际仲裁中心成立于1991年,每年受理国际商事仲裁案件超过500件,覆盖全球70多个国家的当事方,其裁决被众多国家认可并可用于跨境强制执行。这一选择,让上海电气在争端解决机制上站在了一个相对公平的起点上。
第二,合同管理和证据保存是硬功夫。
仲裁不是比谁嗓门大,比的是证据。上海电气能成功驳回对方全部反诉,根本原因在于合同履行记录清晰、证据材料完整,对方指控找不到任何事实支撑点。这背后是多年合同管理积累的结果。
第三,出口信用保险和担保机制要前置。
国家政策性银行提供的出口信用保险,本质上就是为这类风险设计的。提前购买保险、设置合理预付款比例、要求母公司担保,这些条款看起来繁琐,关键时刻能救命。
对于中国制造走出去来说,过去比拼的是价格,后来比拼的是技术,现在越来越清楚,真正决定海外项目最终能不能赚到钱的,是风险管理能力。
一笔将近90亿元的海外大单,从签约到今天,将近二十年过去了。
电站还在发电,回款还在等待。
这场官司赢了,但完整的故事还没有画上句号。
对于所有走出去的中国企业,这个案子传递的信息只有一条。
能接到大单,是第一步。
把钱安全带回来,才是真本事。
那些在海外坚持下来的企业,比拼的从来不只是制造能力,而是在复杂法律和商业环境里,坚守自身合法权益到底的能力。
这一课,用二十年换来的,一分钱都不少。
