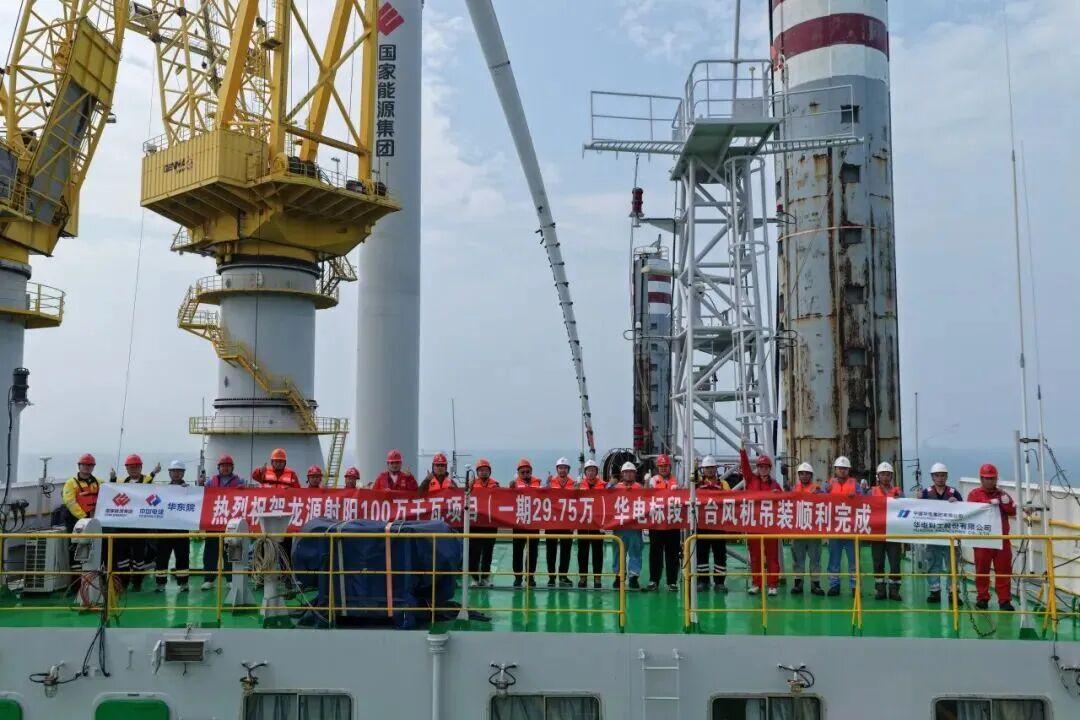

据华电科工股份有限公司消息,7月25日,由华电科工承建的国能龙源射阳海上风电项目一期工程同步完成两项重大节点:风机基础沉桩作业全部完工以及首台风机吊装作业顺利完成,为项目按期实现并网发电奠定坚实基础。
国能龙源射阳海上风电项目位于江苏盐城射阳河口东南侧海域,场区中心点离岸约65千米,包含射阳海上南区H3#、H4#、H5#三个场址,总装机容量100万千瓦。
其中,一期工程装机容量29.75万千瓦,布置35台单机容量8.5兆瓦海上风电机组,配套新建1座220kV海上升压站、1座220kV陆上集控中心。
一期工程计划今年9月首批风机并网发电运行,12月底全部竣工。项目建成后,年发电量可达9.91亿千瓦时,每年可节约标准煤约30万吨、减少二氧化碳排放约82.5万吨。举报/反馈
