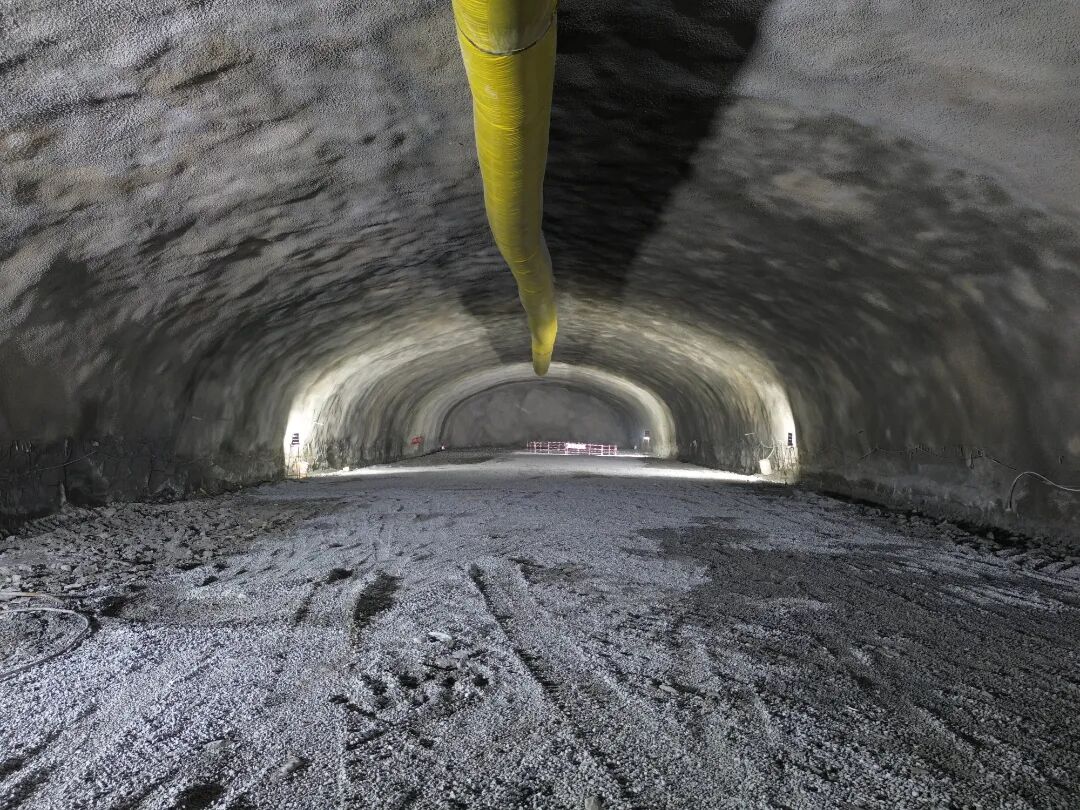

9月16日,南网储能公司广西玉林抽水蓄能电站主副厂房首层开挖支护顺利完成,为厂房后续开挖奠定了坚实基础,有力保障主体工程建设平稳推进。
主副厂房位于电站输水系统中部,设计开挖总长177米、宽26.5米、高59.2米,垂直埋深318至460米,整体分六层开挖。首层开挖采用“中导洞先行、两侧错距开挖”方案,参建各方强化全过程安全质量管控,严格落实锚喷支护、安全监测及质量检测工作,并成功解决开挖跨度大、作业空间受限、施工组织要求高等难题,确保施工过程安全、有序顺利进行,实现首层开挖支护安全优质高效完成,开挖半孔率达97%,Ⅰ类锚杆率达到98%,喷混凝土平整密实。
在选址方面,项目优化调整了厂房位置及轴线,有效规避了厂房区域断层、陡倾角节理交角较小的不利工况,极大改善了围岩条件,并依托此次优化取消原有锚索支护设计,实现安全、进度、投资的全方面提升,为厂房施工创造了优越的先决条件。
在交叉施工协调方面,厂房施工与通风洞衬砌施工存在交叉干扰,面临通风风管布设困难、衬砌台车空间不足等施工难题,业主项目部、监理积极协调,各参建单位目标同向、行动同步,每日会商确认施工组织、优化工序配合,在全面保障洞内通风安全与作业环境稳定的前提下,推进厂房顺利施工。
在机械化施工方面,为保障厂房等大跨度、高边墙洞室支护的有序安全跟进,积极推进“机械化换人、自动化减人”施工策略,首次引入自动锚注台车,有效提升了洞室支护标准化、自动化和安全水平。
南网储能公司玉林抽水蓄能电站将以安全质量为首要目标,以打造优质工程为目标导向,高质量推进后续厂房开挖及岩锚梁施工。
