总投资333.94亿元!国投电力联合宁德时代投建雅砻江牙根二级水电站,后者持股10%

http://www.gubit.cn  2026-07-21  国投电力内幕信息

来源 :华夏能源网2026-07-21

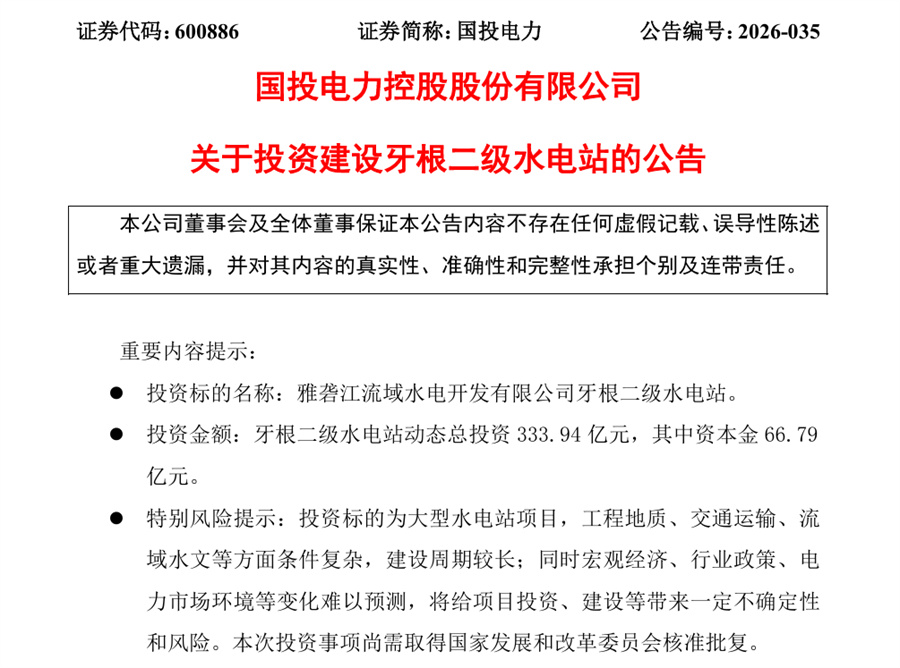

  7月20日晚,国投电力发布公告,公司控股子公司雅砻江流域水电开发有限公司(以下简称“雅砻江水电”),拟与宁德时代新能源科技股份有限公司(以下简称“宁德时代”)合资设立项目公司,投资建设四川雅砻江牙根二级水电站项目,项目动态总投资333.94亿元,其中资本金66.79亿元,占总投资比例20%。

  根据公告内容,双方将合资设立雅砻江牙根水电开发有限公司(暂定名,以下简称“牙根公司”)作为项目唯一实施主体,负责牙根二级水电站的投资、建设与运营。其中雅砻江水电持股90%,宁德时代持股10%。雅砻江水电股权结构为国投电力持股52%、川投能源持股48%,穿透后国投电力、川投能源、宁德时代占牙根公司股权比例分别为46.8%、43.2%、10%。

  牙根二级水电站位于四川省甘孜州雅江县境内的雅砻江干流上,是雅砻江中游两河口至卡拉河段“一库七级”水电开发规划的第三级水电站,装机容量240万千瓦,安装4台单机容量为60万千瓦的立式混流式水轮发电机组,预计年发电量约86.45亿千瓦时。项目已取得选址、环评、土地等支持性文件,尚未取得国家发展和改革委员会核准批复。工程总工期为101个月,包括工程准备期、主体工程施工期和完建期;预计2035年首台机组投产,2036年全部建成投产。

  国投电力在公告中表示,牙根二级水电站与中游河段“龙头”梯级水库两河口联合运行可发挥多年调节作用,具有装机规模大、水库淹没少、经济指标较优、调节库容较大、运行灵活等特点。牙根二级水电站投产后可替代燃煤、燃气机组容量266.4万千瓦,按照热值折算每年可节约标准煤253.5万吨、天然气20.86亿立方米,减少二氧化碳排放451万吨,符合国家“碳达峰、碳中和”目标,符合雅砻江水电发展战略,同时也是雅砻江中游梯级水电开发的关键工程之一。牙根二级水电站投产后将进一步优化四川电力系统电源结构,并释放两河口水电站“龙头”水库电站联合调度的潜能,有利于提升雅砻江水电盈利能力。

  关于投建牙根二级水电站的合作方宁德时代,公开信息显示,本项目已不是宁德时代首个大型水电实体投资项目。2025年末,宁德时代宣布参股国电电力旗下大渡河丹巴水电站,完成其首次大型水电项目股权投资,彼时公司持股同样为10%。该项目动态总投资152.73亿元,装机规模115万千瓦,是宁德时代落地的首个百亿级水电入股项目。

  (图片来源:摄图网)
