来源 :宁夏银星能源股份有限公司2026-08-25
近日,银星能源贺兰山运维区域首次完成首台金风V12系列5.0MW风机GW93叶片叶轮整体下架工作。作为公司首个大机组更新改造项目的现场,此次作业的成功实施,标志着大机组检修项目攻坚取得阶段性成果,为后续大型风机运维检修工作奠定了坚实基础。
面对艰巨任务,贺兰山运维区域以“六个标准化”为统领,周密组织、倒排工期,从人机料法环等多维度系统推进第三方现场施工管理,确保作业安全、优质、高效完成。
周密组织,高效指挥。作业启动前,区域成立指挥小组,制定详细施工方案,多次召开技术交底会和风险辨识会,对吊装方案、安全措施、应急预案反复论证优化。专项吊装方案多次经专业技术委员会审核。建立日调度、日总结机制,确保信息畅通、决策高效,为作业顺利实施提供坚强组织保障。
倒排工期,挂图作战。面对时间窗口和风速约束,采取倒排工期、挂图作战方式,将下架作业分解为十多个工序节点,明确时限和责任人员。依据功率预测和气象数据精准研判风速工况,动态调整作业时段,优化施工窗口期。通过科学排期和精细管控,在确保安全质量前提下最大限度压缩作业周期,为后续调试争取宝贵时间。
备货催货,保障供应。GW93叶片供应链条长、运输难度大。区域提前制定物资需求计划,安排专人每日催货,密切跟踪叶片生产、检测、发运全流程,确保叶片、螺栓、吊具等关键物资按时足量到场,为现场作业提供坚实物资保障。
第三方管理,严把准入关。严格落实第三方准入制度,对吊装施工单位资质、业绩、人员持证情况进行全面审查。作业前组织安全技术交底和现场踏勘,明确作业标准和安全要求。实行全过程视频录像,查出C类违章3起并零容忍处理。技术骨干全程旁站监护,重点管控吊装姿态、装配间隙及螺栓力矩等关键指标。

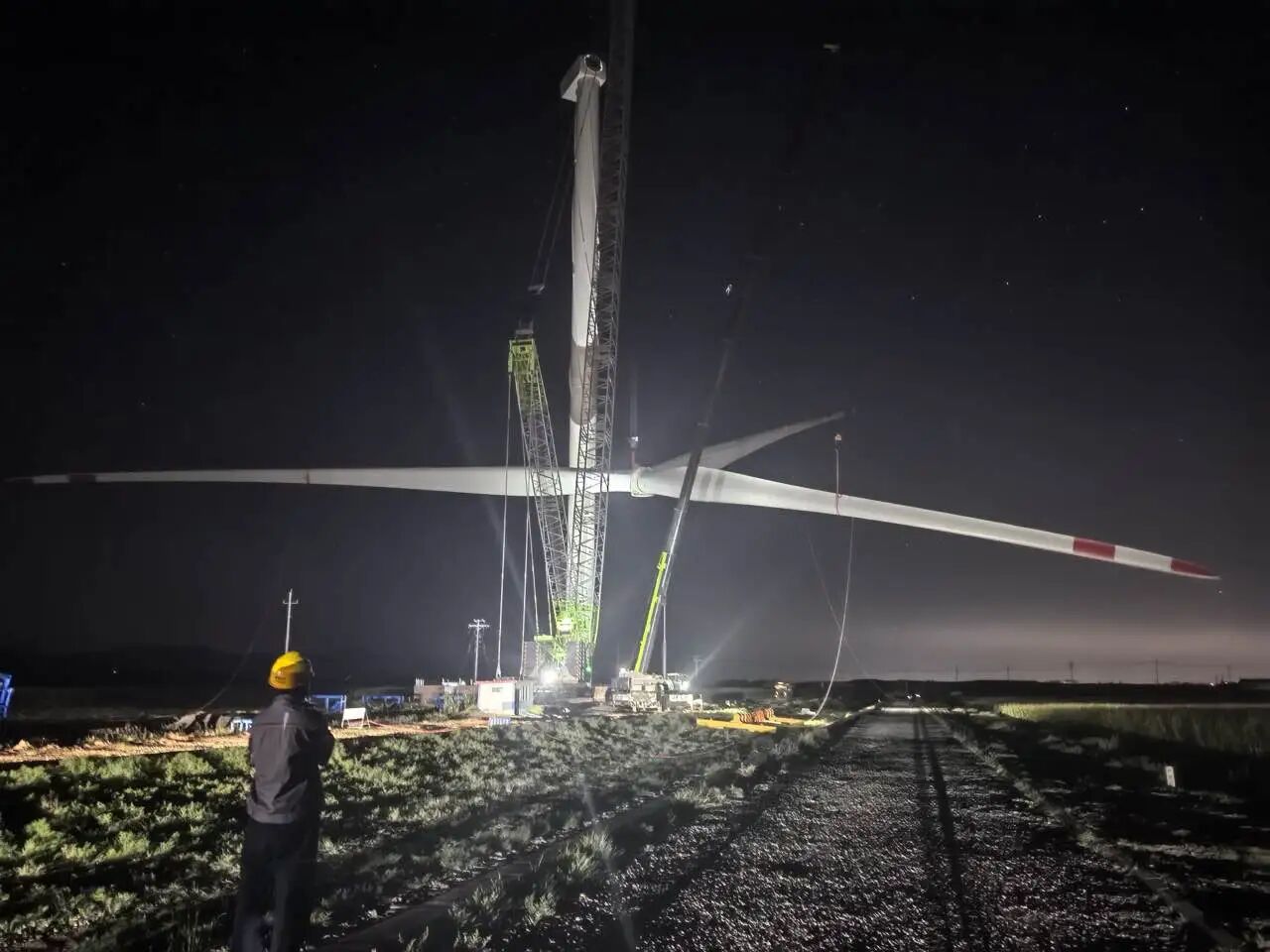

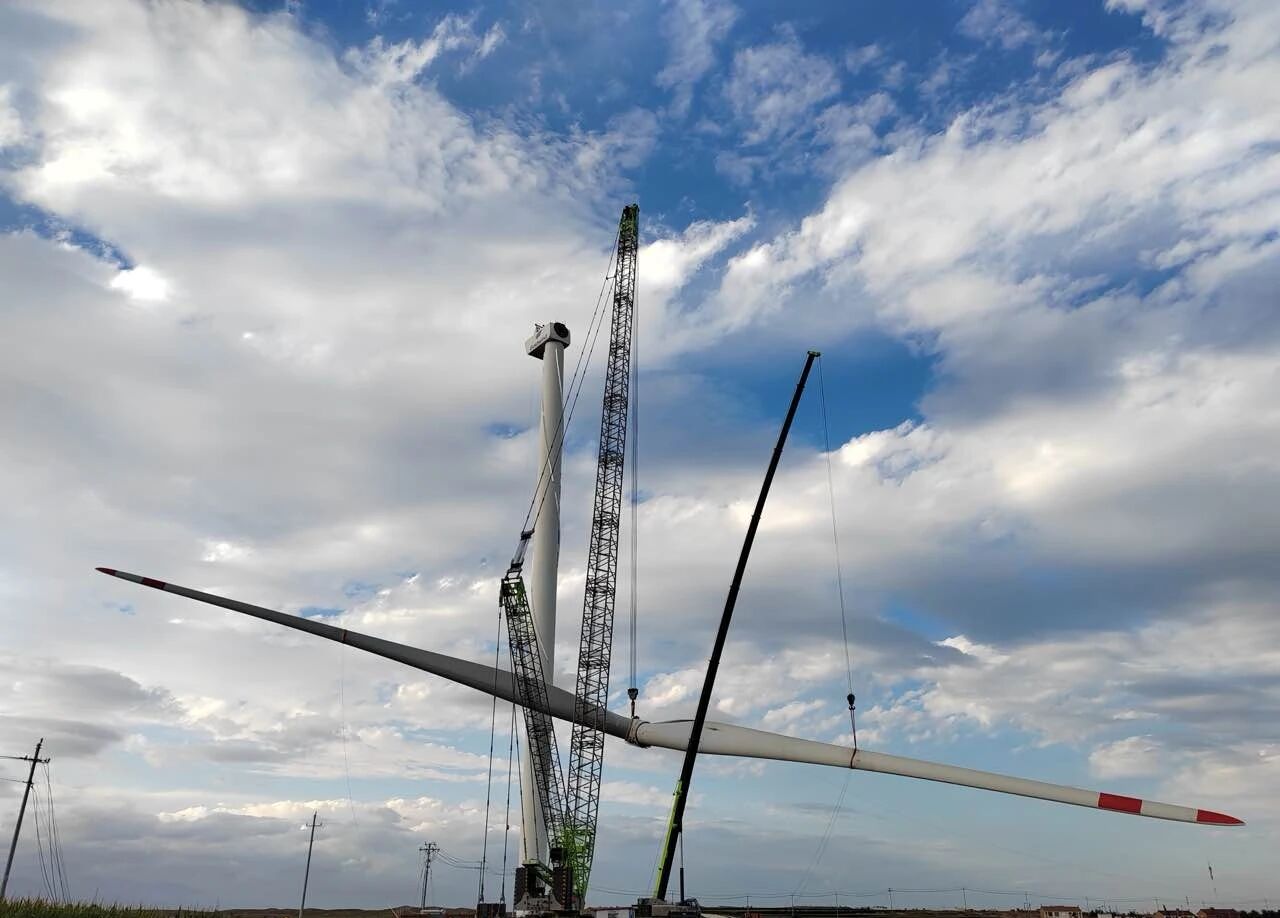

现场施工管理,精细管控工序。叶片整体下架严格遵循分步拆装、精准对位、分级紧固工艺要求,有序推进叶轮锁定、部件拆装等关键工序。吊装区域设置警戒区,安排专人监护,严禁无关人员进入。柔性叶片受风扰摆动显著,主辅吊车密切协同配合,完成单支近三十吨级叶片与轮毂精准分离。作业中专人统一指挥,信号清晰,确保吊装安全。落地后对叶轮固定防护,确保设备完好。
下一步,贺兰山运维区域将以此次作业为新起点,继续发扬攻坚克难、精益求精的精神,为公司老旧机组更新改造和运维检修探索可复制、可推广的“贺兰山经验”。
